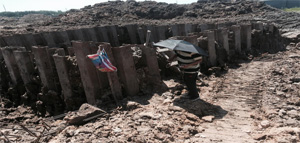

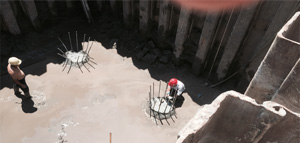

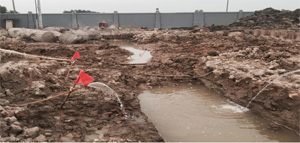

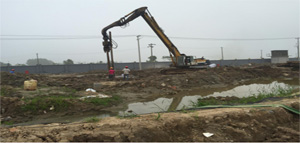

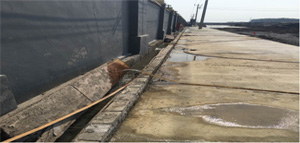

龙潭新市镇桩基及支护工程7月份完成电梯井高压旋喷桩加固约25000米,完成17个塔吊基础钢板桩支护,剩余2个塔吊基础下月准备完成;目前已完成的降水井正在为后期土方开挖及土建基础施工做降水工作。本月工作量约为500万元,到本月止累计完成约6500万元。本月未发生任何质量、安全事故。
