2017年4月份项目管理一部工程简讯
2017-05-23 返回列表

  我项目部目前主要承接工程为秣陵新市镇凤仪路(正方大道~江城路)市政工程、 南京市江宁区秣陵新市镇(林坪桥、泉巷桥、石坊桥)工程、科学园管网普查工程、西京沟河道整治工程(控源截污项目)、湖头泵站清淤工程。

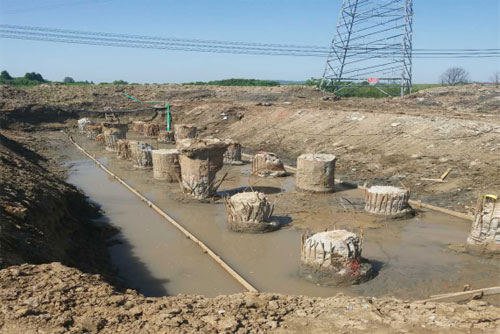

  秣陵新市镇凤仪路(正方大道~江城路)市政工程总计约1二万米,目前已全部完成且正在进行检测,预计本月底检测全部完成。南京市江宁区秣陵新市镇桥桩工程已完成林坪桥、泉巷桥桥桩工程,石坊桥处于复建房二期部分生活区,正进行场地协调工作。桥梁主体工程已进场。科学园管网普查及零星工基本完成合同所签工程量,并且科学园园区内零星工程也稳步进行。西京沟河道整治工程(控源截污项目)已完成埋管150米,逆做井路面开挖5座全部完成,支管井完成4座,Φ300mm拉管共5段已完成3段,预计本月底全部完成。湖头泵站清淤工程已于本月初基本完成,准备邀请业主现场验收。

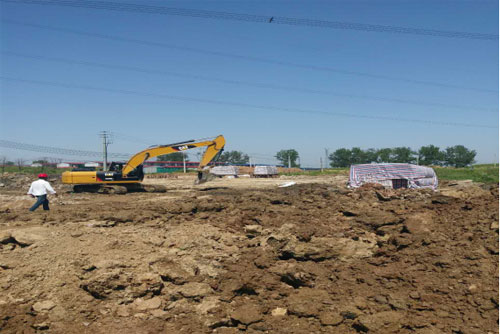

  目前我项目部所承接工程主要分为两块,其中秣陵桥梁工程场地位置较为复杂,场地上方高压线遍布且靠近秣陵复建房三期工程附近,未来可能出现场地矛盾,故我项目部制定合理有序的施工计划,尽量避免后期可能因场地问题出现的各种矛盾。空港西京沟控源截污工程主要面临的是工期问题,不过在项目部领导的正确领导下基本可于本月底完成该工程。虽然工程工期较紧,但我项目部任然会坚持从安全为主的角度来合理安排工作,工作期间欢迎公司各领导莅临我项目部指导检查工作。
