8月份项目管理一部工程简讯
2017-09-04 返回列表

  我项目部目前主要承接工程为南京市江宁区秣陵新市镇(林坪桥、泉巷桥、石坊桥)工程、空港枢纽经济区胜利河至西京沟补水管工程、凌霄路市政工程、国华路市政工程、羲和路市政工程、科学园管网普查工程及防汛工程。

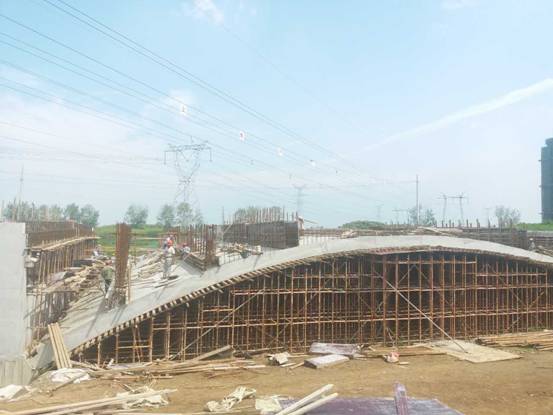

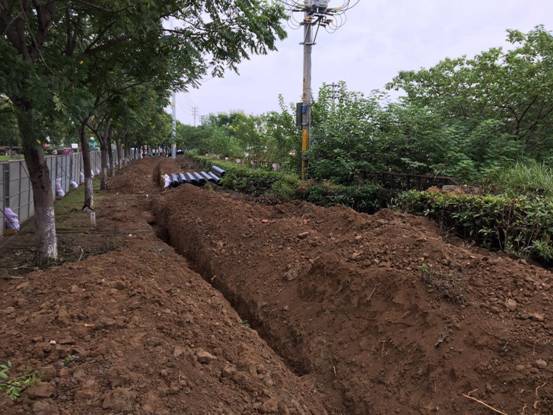

  目前桥梁工程进展:林坪桥桥台结构己结束,目前正在施工桥面结构。桥面现浇板、拱柱、顶梁和连续现浇段计划9月10日完成。泉巷桥完成一个桥台结构,9月5日另一个桥台顶梁,撑梁立柱结束,目前正在施工桥面板和1#台顶梁、撑梁结构模板。桥面现浇板、拱柱、顶梁和连续现浇段计划9月20日完成。空港枢纽经济区胜利河至西京沟补水管工程沉井已完成第一节井壁钢筋及模板,拉管预计9月3号完成,埋管段现已开挖过半,预计下周结束埋管。凌霄路市政工程、国华路市政工程、羲和路市政工程总计逆做井19座,已完15座,凌霄路因地铁公司因素剩余2座井暂未开工,羲和路因设计因素剩余2座暂未开工。科学园管网普查工程及防汛工程也稳步进行。

  我部目前所承接的工程除秣陵桥梁工程之外其余多为小型顶管工程,监理及甲方较多,需多沟通了解,各工程也稳步进行,我部也积极主动解决各问题,为公司赚取利益最大化,为华彤的美好明天共同加油。
