本月本项目部主要工作内容如下:
1、 华侨城官窑山北路顶管工程
华侨城官窑山北路顶管工程本月完成了W11-W2 泥水段顶管70米;W4-W5岩石段顶管72米;W16逆作井井壁及内衬墙第二节。 目前岩石段顶进速度较慢,整体工期较为滞后,项目部会同特种项目部商讨后增加了一套泥水机顶施工班组,以加快整体进度的推进速度,本项目预计于11月底完工。

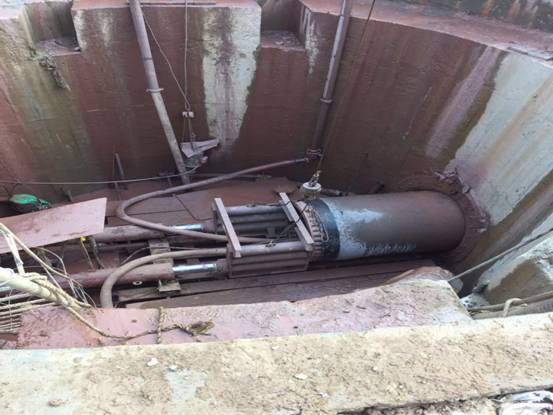

W12-W11泥水段顶管

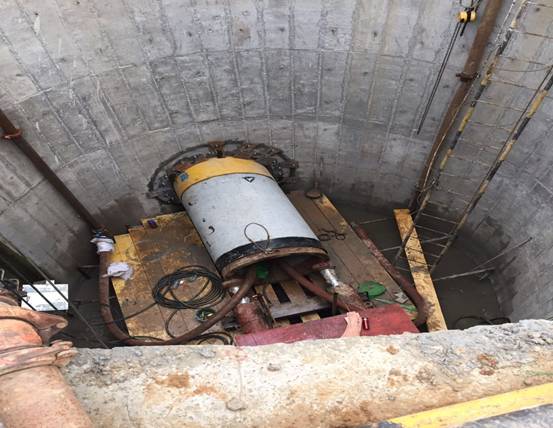

W4-W3岩石段顶进
2、 栖霞街道排水达标区整治项目工程

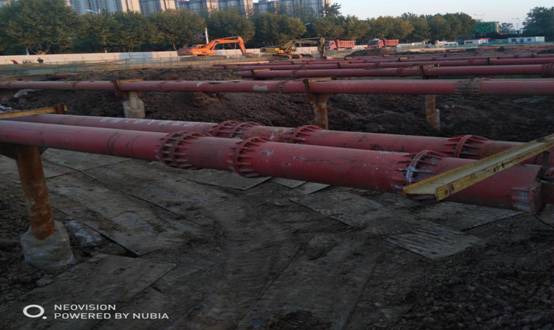

本工程施工范围内含污水顶管西起W9接收井,东至W23接收井,全长943m,除W9-W10顶管段采用D800 Q235B,钢管其余顶管段采用D800 F-B型钢套环橡胶圈防水接口钢筋砼管(国标Ⅲ级管)。各类工作井、接收井共计15座,均为钢筋混凝土结构,设计要求采用排水下沉法。 目前我部完成了项目部搭建、钢筋场地围挡、现场控制点加密、井位测量放线、方案编写等前期准备工作。
钢筋场地围挡搭设

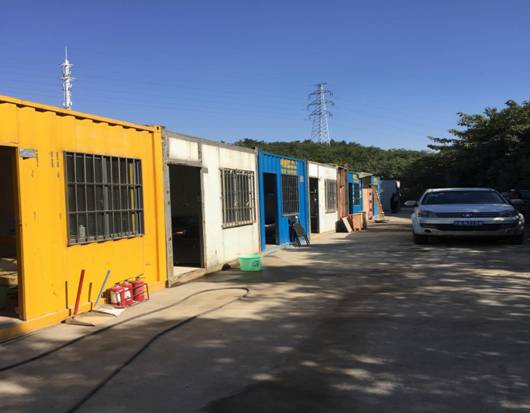

临时项目部搭设
3、创智科技园工业配套二期建设项目
创智科技园工业配套二期建设项目,工程桩、支护桩、深层搅拌桩、钢支撑、圈梁全部完成,工程桩桩头破除完成145根,因基坑土方开挖只完成2/3,因此桩间挂网喷浆剩余480㎡,目前局部桩间挂网喷浆已具备施工条件,正准备喷浆材料进行喷浆准备。钢支撑正进行联系杆加固、钢支撑加压。

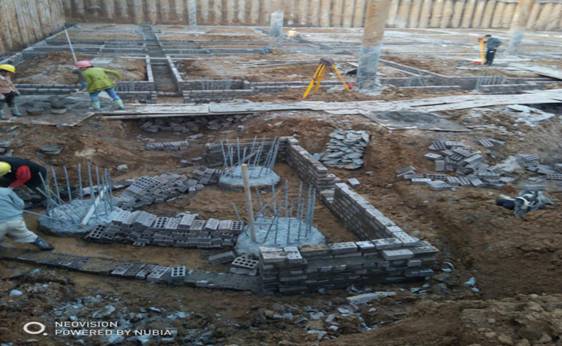

破除桩头

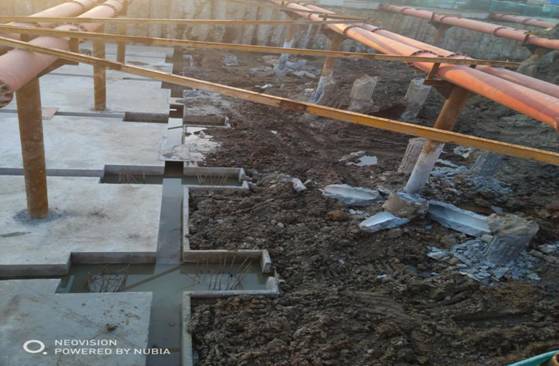

破除桩头

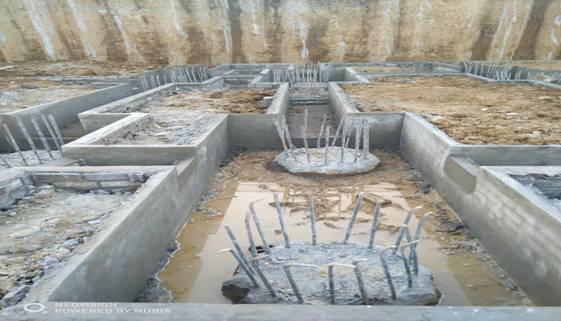

钢支撑联系杆加固
钢支撑联系杆加固
