项目三部7月份工程简讯
2018-03-27 返回列表

  1、 栖霞街道排水达标区整治项目工程

  本工程施工范围内含污水顶管原设计西起W2工作井,东至W23接收井,全长约1020米m,除W9-W10顶管段采用D820 Q235B,钢管其余顶管段采用D800 F-B型钢套环橡胶圈防水接口钢筋砼管(国标Ⅲ级管)。各类工作井、接收井共计16座,均为钢筋混凝土结构,设计要求采用排水下沉法。(原设计15座井、约940米顶管)

本月栖霞街道排水达标区整治项目工程完成了1座沉井接收井的施工(16座井已全部完成)。本月完成了d800顶管522米,本工程累计完成顶管854米(含d1000顶管150米),剩余顶管长度约171米。剩余部分顶管预计于2018年3月20日前完成施工。

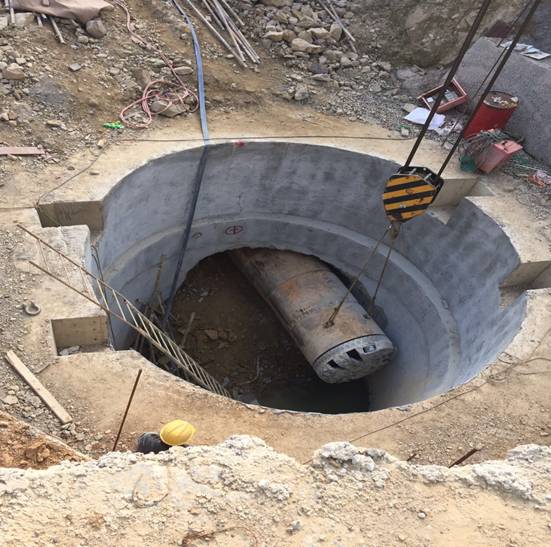

W19#接收井预制盖板吊装施工

2、 华侨城官窑山北路顶管工程

  华侨城官窑山北路顶管工程共有沉井、逆作井16座,d1200顶管约960米(扣除井位后),该工程位于两山夹一凹地段,地质条件复杂,既有岩石土层,又有粉质黏土夹粉砂地层,施工难度大。

本月华侨城官窑山北路完成了W2-W3、W2-W1岩石段d1200顶管138米, 目前本工程已全部完工并完成了CCTV检测工作。



W2-W1顶管贯通

3、丁家庄沟物流中心段河道整治工程丁家庄沟物流中心段河道整治工程,目前已经完成2#箱涵、3#箱涵、河道挡墙15m(K0+979~K0+994)。因1#箱涵及奋斗路南侧河道位于中建二局施工场地内,不具备施工条件。经过业主方协调,中建二局正在拆除相关的建筑物及材料,给我方提供施工作业面。

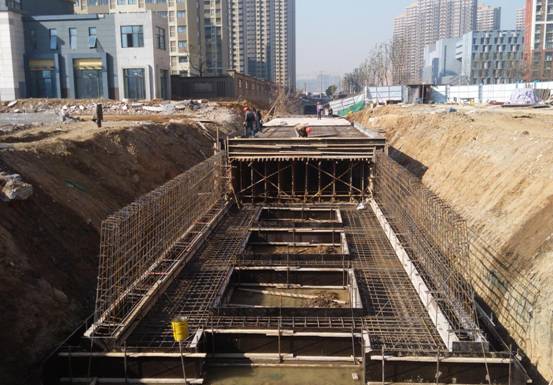

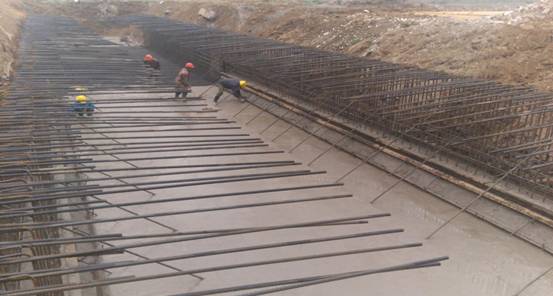

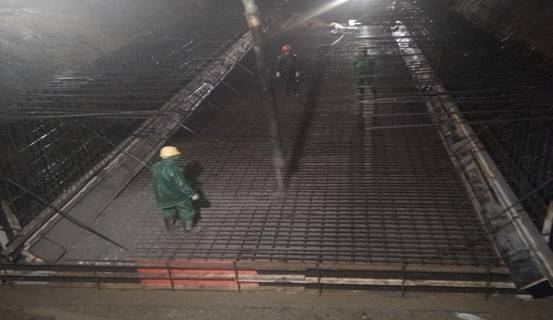

3#箱涵浇筑底板

3#箱涵底板浇筑完成

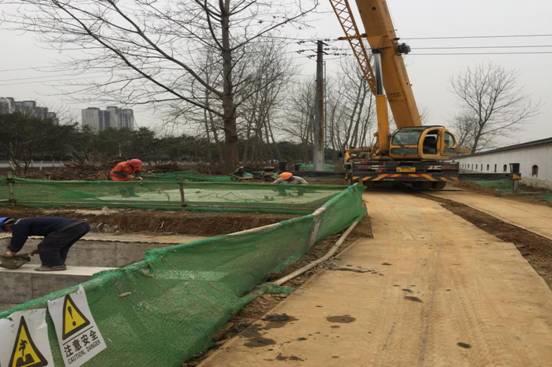

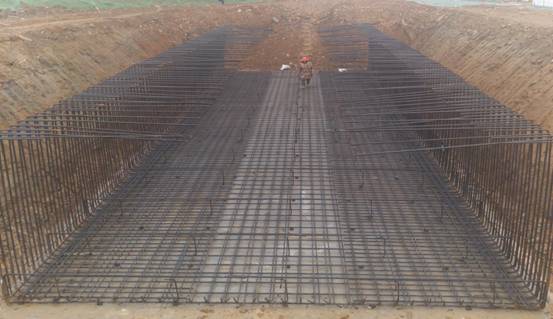

2#箱涵底板及侧墙钢筋绑扎

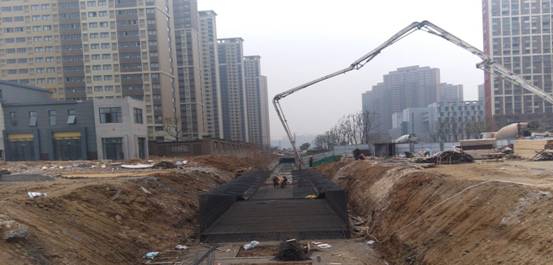

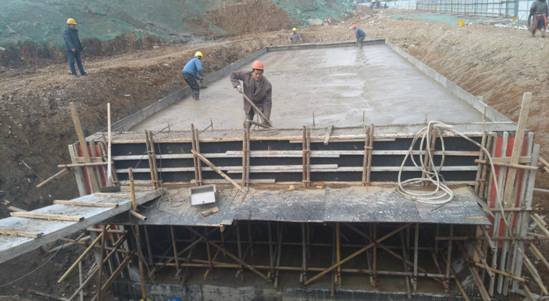

2#箱涵底板砼浇筑

3#箱涵顶板及侧墙砼浇筑

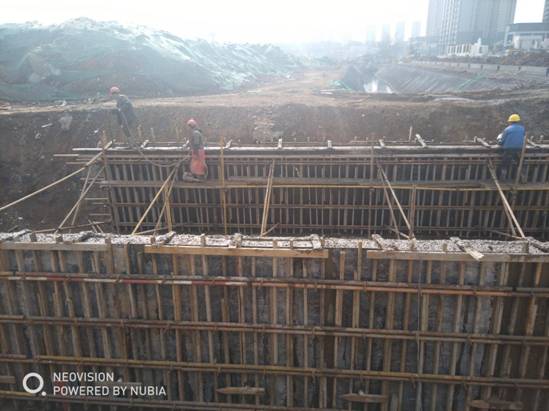

K0+979~K0+994河道挡墙钢筋绑扎

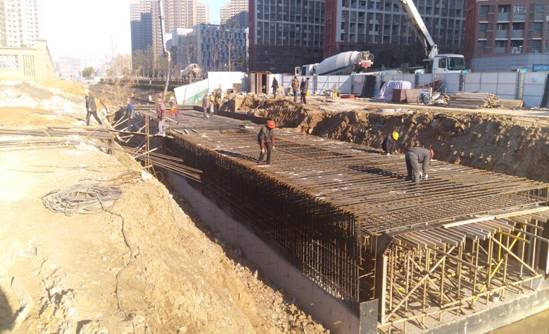

2#箱涵顶板及侧墙砼浇筑

K0+979~K0+994河道挡墙砼浇筑

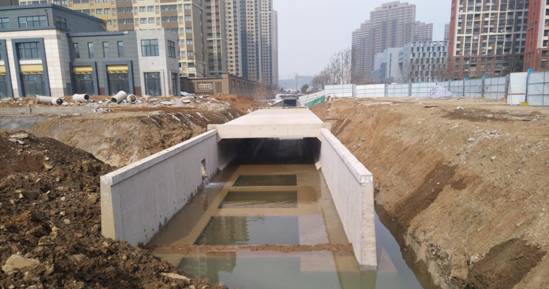

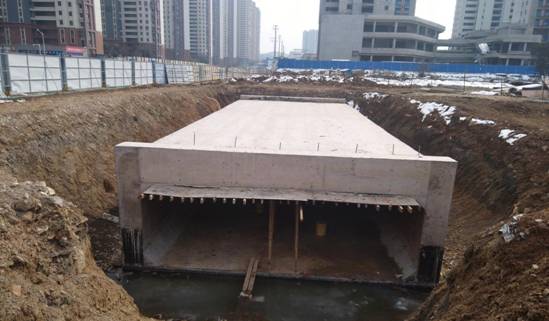

3#箱涵及局部河道挡墙完成

2#箱涵完成
