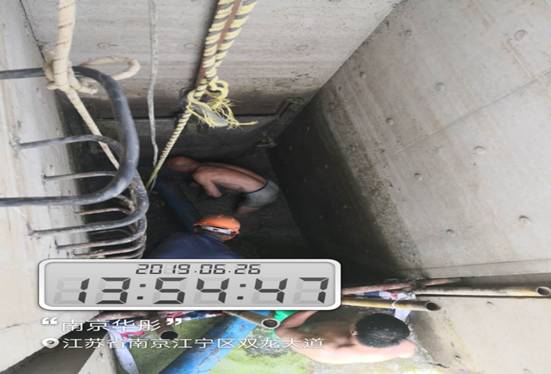

一、齐武路中小学周边污水管网工程
齐武路中小学周边污水管网工程位于江宁科学园平和路,我方承担d600顶管施工任务694米(包含矩形逆作井13座),合同工期80天,因建设单位要求工期提前,现工期缩短为60天。目前我方已完成W4-W13共10座逆作法井施工,完成W4-W13的D600顶管施工约530米,剩余W1/W2/W3/ 逆作法井3座,剩余顶管施工月150米,此三座逆作井及对应顶管施工需等总包方旋喷桩施工完成后进行。

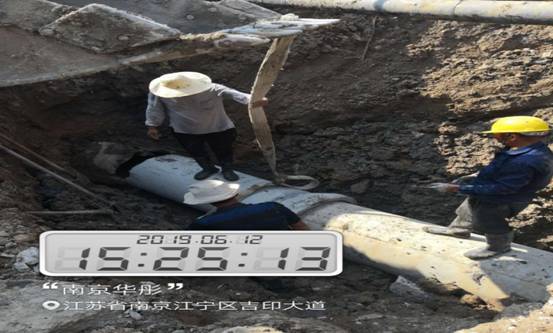

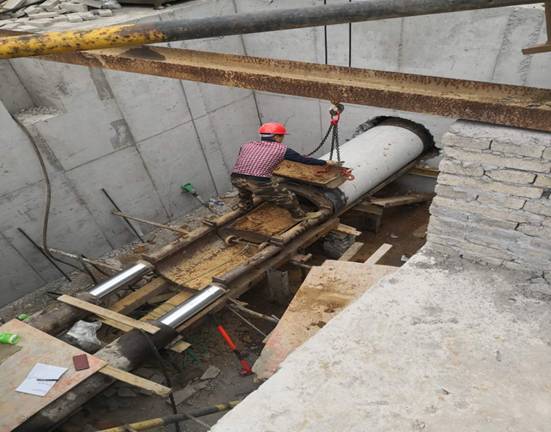

平和路d600顶管施工
二、科学园两部委河道应急巡查及园区防汛工作

六月份我部参与了纬十路、胜利河、淳溪河、解溪河河道整治巡查工作、进行了方前大沟河道清淤工作,进行了西沟雨水排水管重接施工,秦淮河灌溉闸门清淤等大小项目,以及竹山南路至吉印大道应急防汛工作。项目部全体人员克服人少、点多等外部困难,节假日加班加点,完成了园区领导交付的相关工作。
西沟雨水管重排
解溪河巡查
园区道路应急防汛
秦淮河灌溉闸门清淤
三、马鞍山污水处理厂基坑支护工程

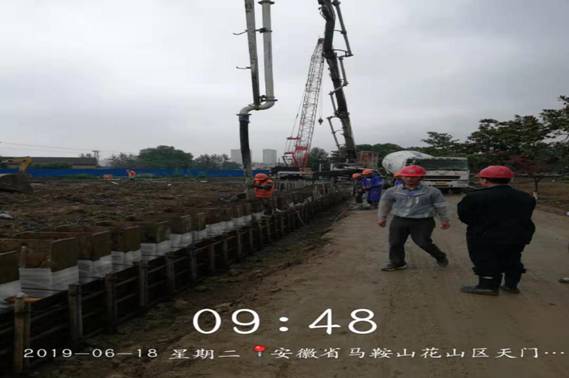

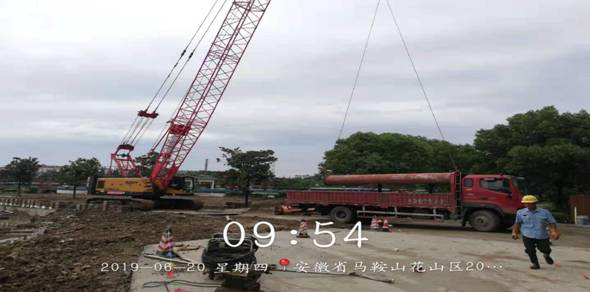

本工程主要包括SMW工法桩204幅,型钢406根,平均桩长22米,共计8864米,目前三轴桩基已组装完成,5月30日开钻;高压旋喷桩2455根,有效桩长共计7365米,目前已完成全部完成;工法桩和高压旋喷桩安排两班人24小时不间断施工,确保工程按期完成。

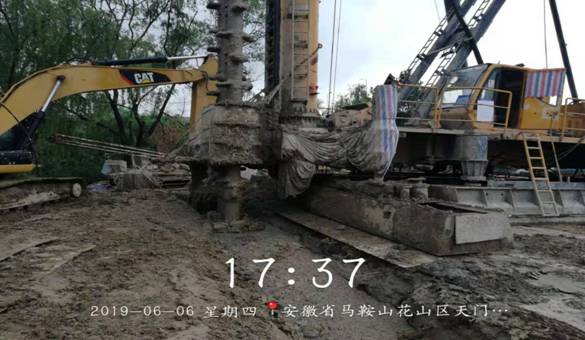

三轴搅拌桩施工

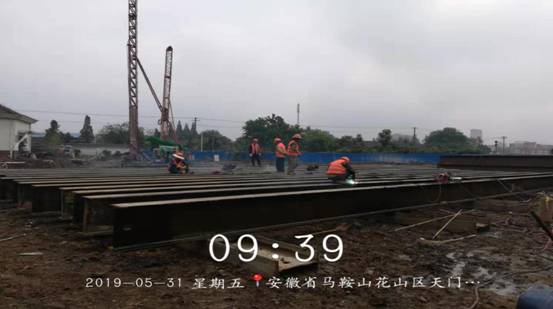

型钢加工焊接
圈梁施工
钢支撑吊装
