1、华侨城山体护坡项目
华侨城山体护坡项目5月份完成官窑山路与官窑山南路第一层格梗梁钢筋绑扎与混凝土浇筑施工,完成第二层台阶的钢筋绑扎和半幅混凝土浇筑施工。预计6月10日前完成华侨城剩余格梗施工,6月底完成排水沟等所有项目施工。
2、 江北人工产业园桩基工程
江北人工产业园项目,总桩数412根,于2020年4月5日开始进场施工,4月份完成工程桩197根,5月份完成D800工程桩215根(约7525m),累计完成412根,完成率100%,累计完成总产值约970万元,项目部于5月28日所有机械、作业人员退场,目前主要工作是配合检测单位进行静载施工。

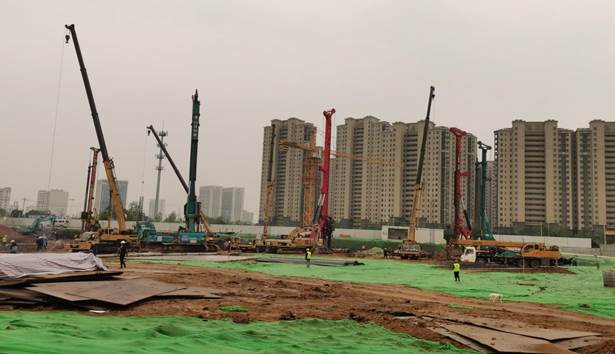

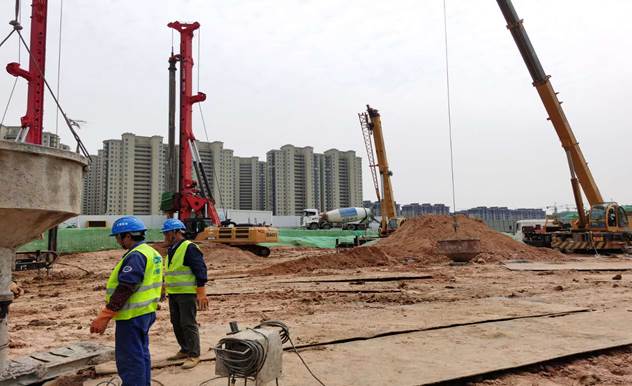

人工产业园项目桩机施工,进场4台旋挖桩机,5月完成桩基215根
3、高科十五号路顶管工程

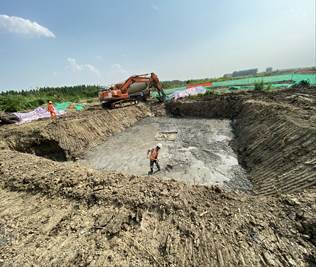

高科十五号路顶管施工月4月初进场,前期一直在做准备工作,5月份开挖沉井3座。目前已完成W29号井基坑开挖、砂垫层、井壁混凝土浇筑;完成W28号井基坑开挖、砂垫层和钢筋绑扎施工,目前正进行模板施工;完成W26号井基坑开挖、砂垫层,砖胎膜等施工,正进行钢筋绑扎施工。计划6月份完成W28、W26两座沉井的浇筑施工,新开W20、W18两座沉井工作面。

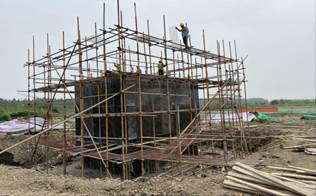

W26 、W28#井钢筋制作、砂垫层与转脚手架搭设
