项目管理三部2022年2月份工程简讯
2022-03-17 返回列表

  一、顶山街道大新保障房片区吉庆路顶管沉井工程

  本工程为顶山街道大新保障房片区吉庆路顶管工程,工程位于南京市江北新区顶山街道。管道位于南侧机动车道下,规划一根 D1500 污水管道,污水自西向东排至横江大道东侧规划污水管道,污水管道采用机械顶管施工。

  其中新建1号井、2号井为内径φ6800 工作井 1 座、φ5000 接收井 1 座。新1井至新2井之间顶管,6号井至7号井顶管,0号、1号、2号井顶管,共计 D1500 污水顶管管道约380 米。暂估现状管道修复约240米,D1400内衬钢管顶管约240米。

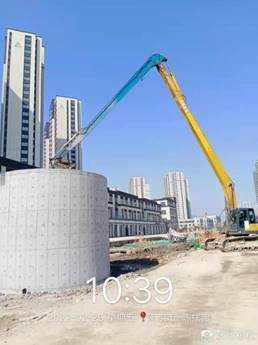

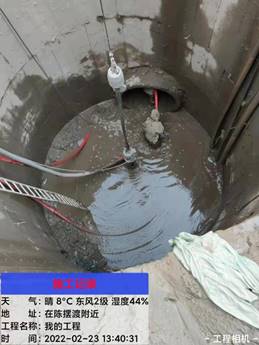

  目前已完成新1号井、新2号井的预制,现正在下沉中,完成D1500砼顶管92米,完成管道修复(粗修)约200米。

现状管道修复                                                       沉井下沉施工

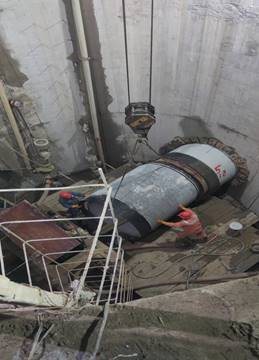

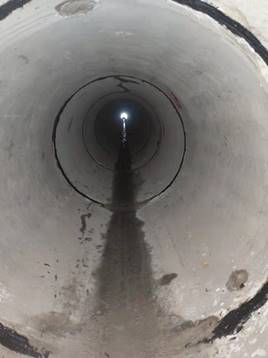

顶管顶进施工                                           已完成管道内情况

  二、南京工程学院学生宿舍

  本工程位于江苏省南京市江宁区善鉴路以东,日辉路以南,南京工程学院校区内。学生宿舍楼为地上6层地下1层。地下室外墙周长约250m,面积约2825㎡。基坑挖深4.4~5.6m,局部换填开挖深度约7.0~7.2m。

  基坑支护:

  1、BC段:内侧采用φ900@1100mm悬臂灌注桩支护,外侧采用φ700@500mm双轴深搅桩止水,坡顶设置截水沟,桩间及坡面采用挂网喷浆支护;

  2、CDEFGH段:采用二级放坡,坡顶采用φ700@500mm双轴深搅桩止水,设置截水沟,坡面挂网喷浆支护;

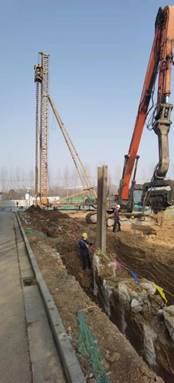

  3、HJKAB段:采用拉森V型钢板桩+钢围檩+一层钢支撑,坡顶设置截水沟,坡面挂网喷浆支护;

  地基与基础:

  均为框架结构,基础采用桩基及天然地基方案。01-B#宿舍楼采用桩基础,桩型选用PHC-500(110)AB-C80预应力管桩;人防地下室采用天然基础,局部选用PHA 400AB 95先张法预应力混凝土抗拔管桩作为抗浮锚固构件。
