项目管理二部2023年6月份工程简讯
2023-07-17 返回列表

  一、江宁高新区排水设施养护项目

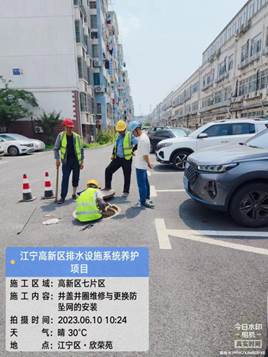

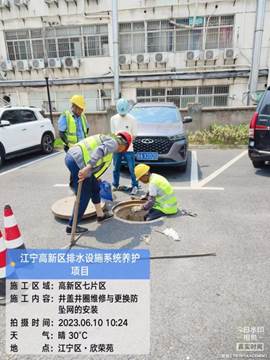

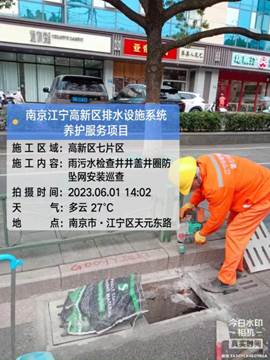

  本月运维队伍投入2个班组。本月更换防坠网88张;更换井盖6块;更换雨水篦19块;井圈提升11座;清掏雨水篦330个;清疏污水管道约90米。

  二、南部新城顶管工程

  穿宁杭高速工作井井位于河头地区内,宁杭高速西侧。接收井位于明外郭高桥门公园入口景观区南侧绿地内、临近银龙路。

  穿银龙路工作井设在银龙路东侧空地内,接收井与穿宁杭高速接收井共用。

  穿宁杭高速顶管采用D1820×20钢管,顶距208m。穿银龙路顶管采用D1800砼管,顶距101米。穿宁杭高速、穿银龙路、穿宁宣铁路D1400主管敷设约500米。

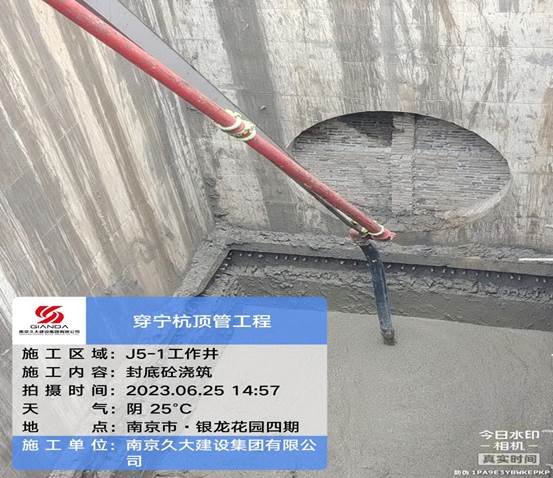

  本月我部完成了穿宁杭高速工作、接收井及穿银龙路工作井的下沉、封底、底板工作;完成穿宁杭高速DN1820*20钢管顶管设备安装,截止6月30日完成顶管施工约80m。

  穿宁杭高速DN1820*20钢管顶管

  穿银龙路工作井封底

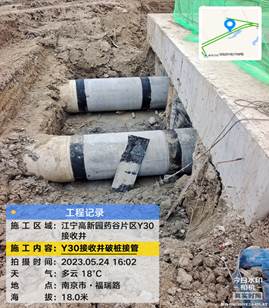

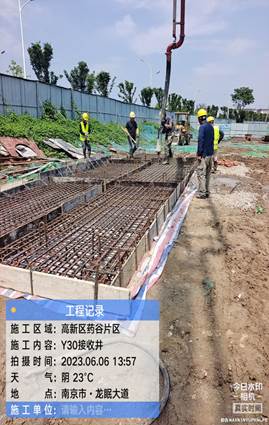

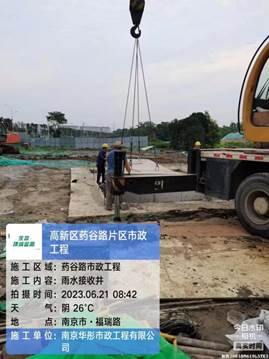

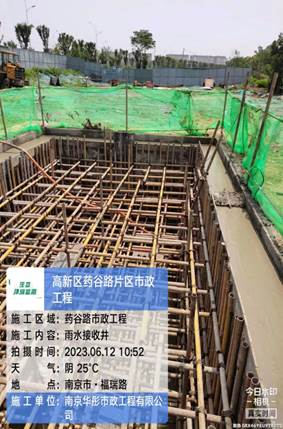

  三、药谷路Y30接收井工程

  本工程位于江宁高新区药谷片区,福瑞路以南

  1、图纸内全部施工内容已完成,含井内导流槽;

  2、增加接顶管4节伸入井内,管底浇筑C15砼垫层,用C30砼浇筑管侧坎肩至管中心线;

  3、预留顶管2个机头用挖机吊出

  4、预制梁及盖板已架设完成

  5、整个施工场地全部覆盖防尘网
