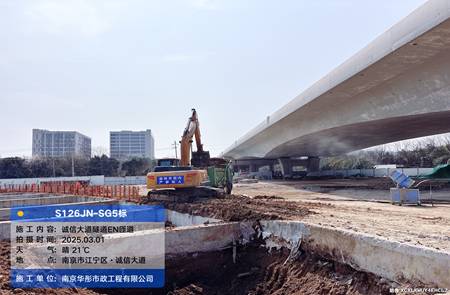

2025年2月13日,我项目部年后正式施工,新的一年面临着新的挑战,安全质量进度等都要更加的重视起来。剩余的工程量已具备施工条件。在诚信大道匝道隧道施工前,已对项目部管理人和班组进行了安全技术交底,在施工中保证安全、保证质量的去完成每一项工作。现场剩余工作量为9节隧道,每节约28m,截止3月底日完成全部的土方外运、挂网喷砼、垫层浇筑、钢支撑安装等工作,目前已浇筑两节隧道底板混凝土。
现场在紧锣密鼓推进中,班组人员配备十足,从年后开工至今我部管理人员加强了安全和质量上的管理,每道工序必须进行检查到位,留下检查记录及影像资料,要将安全质量问题在萌芽中及时发现及时解决。
施工工作量如下:
(1) 土方外运约20000方;

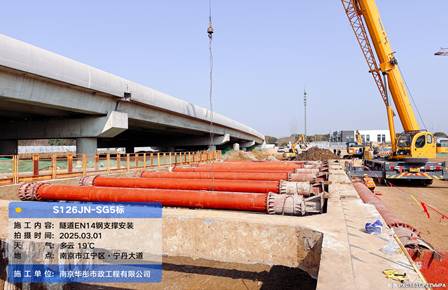

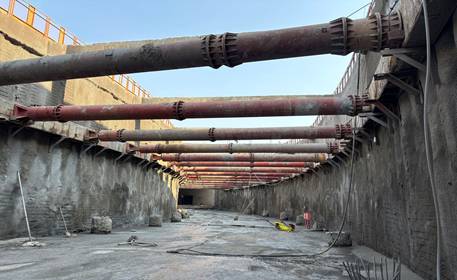

(2) 钢支撑安装357t;
(3) 挂网喷砼312方;

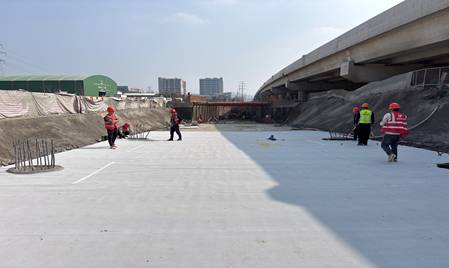

(4) 隧道C20垫层浇筑542方;
(5) 防水卷材铺设1500平;

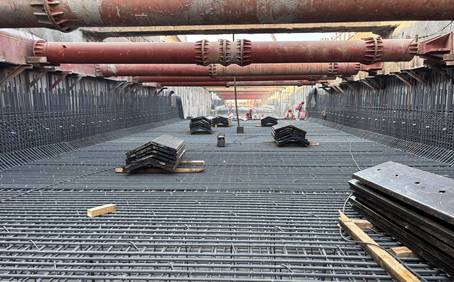

(6) 主体钢筋绑扎220t,主体混凝土浇筑755方。
