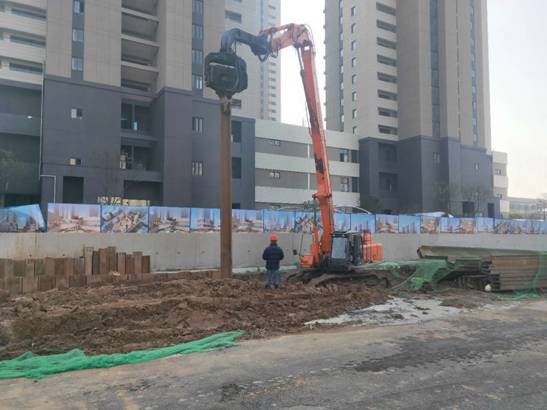

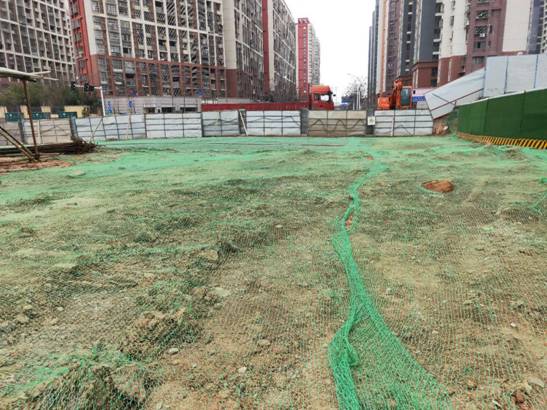

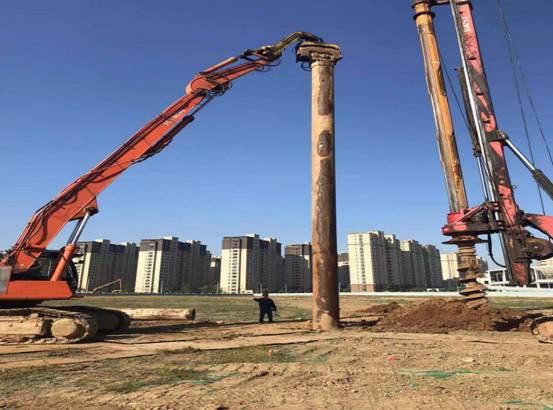

一、江宁2018G03租赁房项目桩基工程位于江宁区学十四路以西、博观路以北,规划总用地面积63076.51㎡,本次开工建设的是10#及13#楼,共计d600工程桩136根,总有效桩长约2900米,截止目前共计完成桩基77根,因秋冬季节环境管控等原因,现工地进度较慢,预计2019年1月底前完成全部两栋楼的桩基施工。
二、丁家庄沟河道整治项目工程

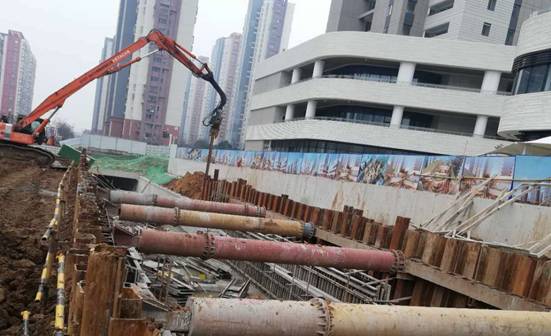

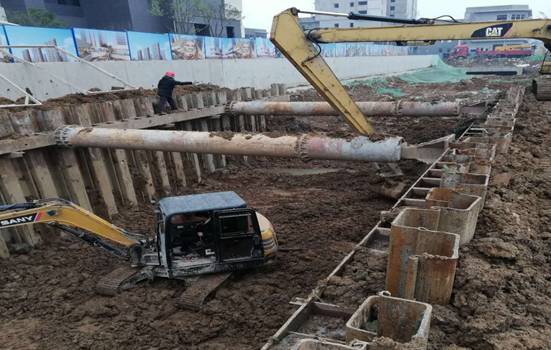

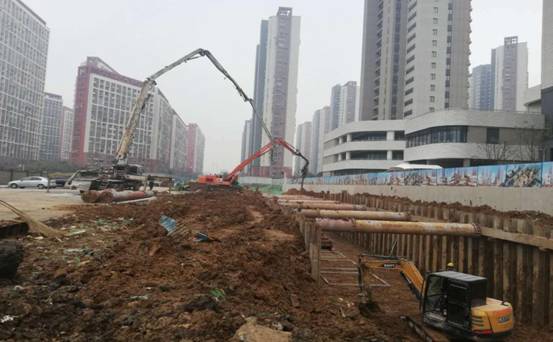

丁家庄沟物流中心段河道整治工程,目前剩余36米河道未开挖完成,此段河道基础位于原老河道上,需要调排及清淤,然后抛块石对基础进行处理,因现在处于二级环境管控,且近日连绵阴雨,因此施工进度较以往有所减缓。项目部计划1月25日前完成河道主体工程。12月份本工程完成河道拉森钢板桩支护76米,河道沟槽开挖45米,完成45米河道挡墙浇筑,该段河道累计完成60米。目前正在进行45米河道底板及挡墙钢筋绑扎,准备进行底板混凝土浇筑。
