我项目部目前主要承接工程一秣陵新市镇区域基础设施工程石坊、工程、乾清路北延(吴歌路-楚风路)排水工程、宁丹路污水顶管工程、空港及科学园扫雪防冻工程等。

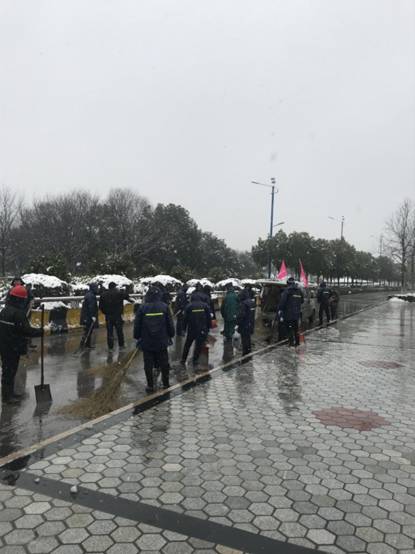

本月秣陵新市镇区域基础设施工程工程已全部完成并交付甲方。乾清路北延排水工程本月完成w7-w7-1顶管工作,由于市政管控及天气原因,目前W10完成第一节井壁浇筑和第二节钢筋模板,计划年前完成第二节井壁浇筑。宁丹路污水管道工程目前在最后一节顶管施工至57米处遇不明拖拉管,目前等业主协调施工方案。空港零星摇号工程目前已完工程均上报预算,剩余工程目前正在进行。空港及科学园两个园区的扫雪防冻工程在高总的带领下,在公司同仁的帮助下也已按业主要求圆满完成。解溪河污水管道修复工程和飞天大道污水管道工程应业主要求于年前完成,目前阴雨天气,施工困难,我部尽量按业主要求在确保安全第一的情况下保质保量的完成这两项应急工程。
春节将近,我部目前所承接工程较为驳杂,加之天气与管控等各种原因,我部目前正积极部署安全作业等方案,确保平安的迎接新的一年。
