我项目部目前主要承接航空产业片区棚户区改造横溪吴麒路以东、横禄路以南地块安置房项目、马高路秦淮段建设工程、空港零星摇号工程、G27房地产开发工程、中船绿洲污水改造工程、盛江花苑8期桩基工程。
航空产业片区棚户区改造横溪吴麒路以东、横禄路以南地块安置房项目剩余700平方米因土方未开挖完成暂未施工,锚杆剩余19根因拆迁问题无法施工,高压旋喷桩剩余315米因拆迁问题无法施工。马高路工程本月完成箱涵处35米挡墙施工,永丰河桥东侧台帽施工。空港零星摇号工程本月主要进行防汛任务,因雨水天气较多,空港片区排水系统等问题,本月空港防汛任务较为繁重,另滨江G27及盛江花苑八期桩机工程,本月抽调四人至滨江,空港防汛暂有公司陈林副总经理直接管理。G27房地产开发工程因项目因地质图层条件较差,地基块石片层较厚,目前以一天一根的速度进行施工。中船绿洲污水改造工程本月已完成顶管顶进,路面恢复,开挖埋管等工作,目前仅剩余路面沥青及部分大理石面砖未完成,待天气条件较好时陆续完成;盛江花苑8期桩基工程已完成支护桩161根,试桩检测已基本完成,目前现场调配三台旋挖桩机进行施工,现场人员管理及物质调配比较紧凑,正努力协调适应。G27房地产开发工程已完成旋挖桩520根,约占总桩数的54.79%,预计下月全部完成。

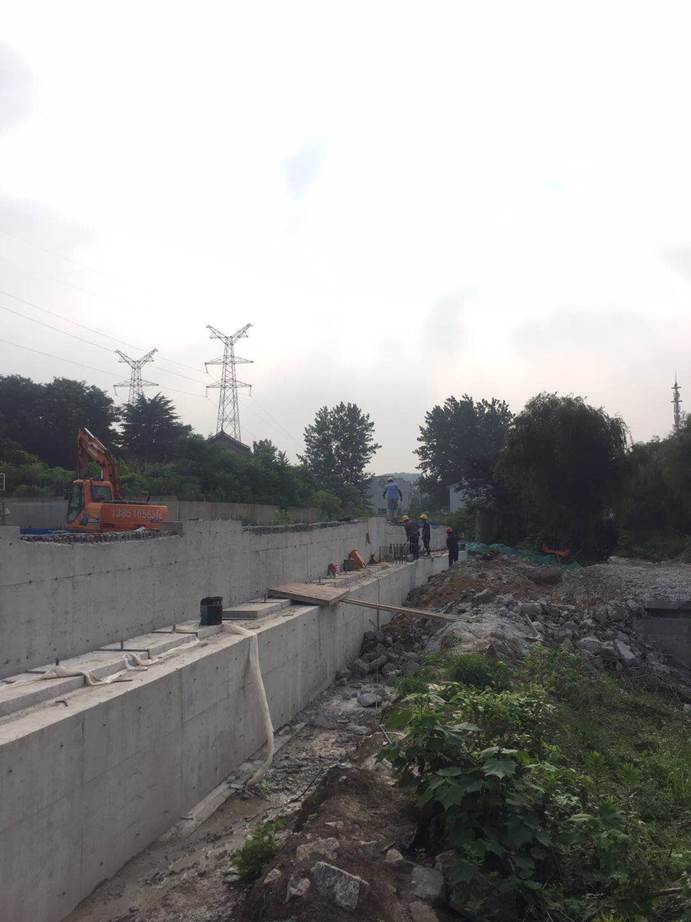

马高路秦淮段建设工程

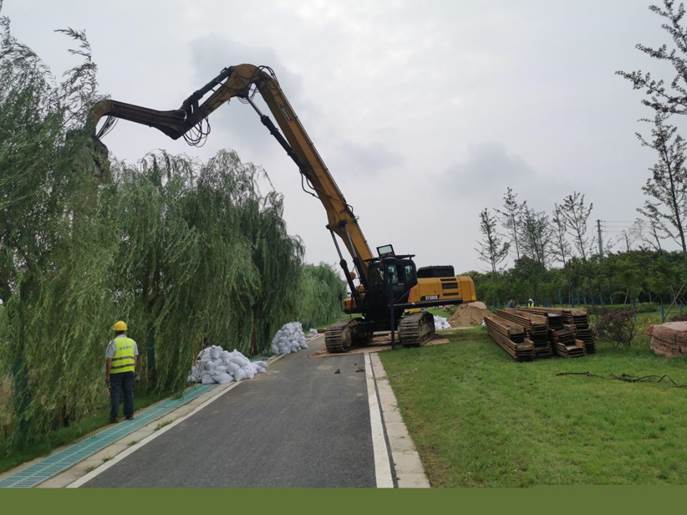

空港零星摇号工程及防汛

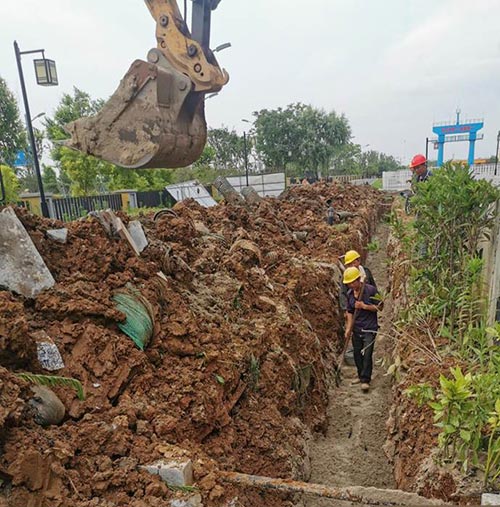

中船绿洲污水处理工程

G27房地产开发工程
盛江花苑8期桩基工程
