一、溧水梧桐里安置房:
1、支护桩:桩径800mm,桩长约12.5m,总计765根,约9562.5m;
工程桩:桩径600mm,平均桩长15m,总计442根,约6630m;
双轴深搅桩:桩径700mm,平均桩长7m,总计958根,约6700m。
2、7月份:

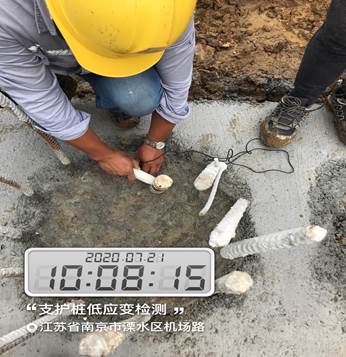

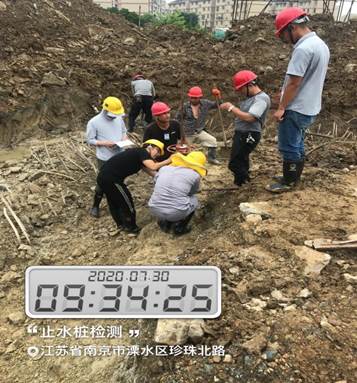

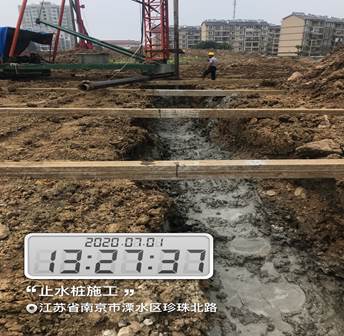

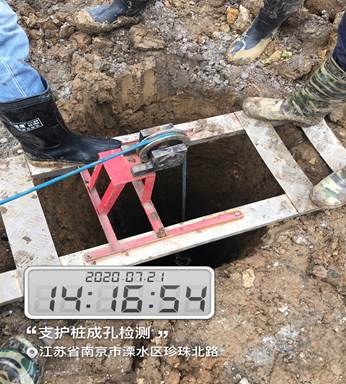

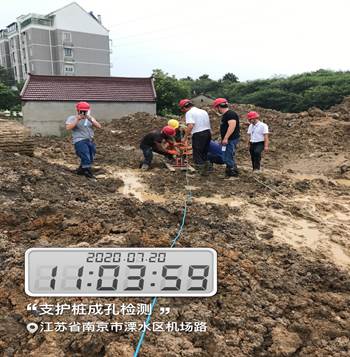

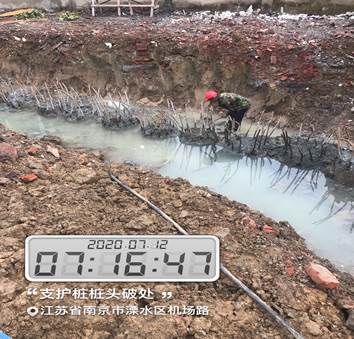

⑴支护桩完成40根;⑵工程桩完成189根;⑶双轴深搅桩完成556根;⑷支护桩桩头破除761根。以上桩基项目全部完成,双轴深搅桩检测,支护桩做成孔、低应变等检测。

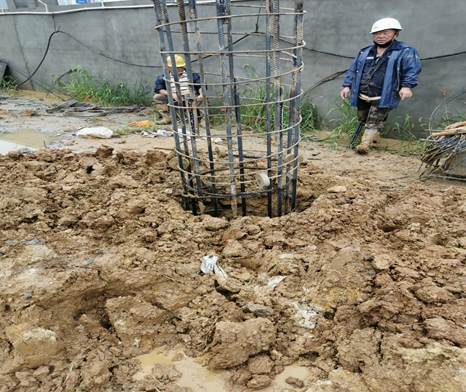

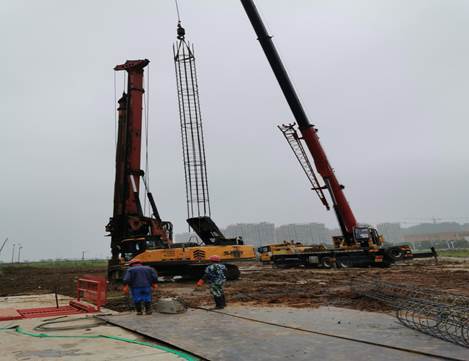

工程桩施工
二、文鼎NO.2019G27地块房地产开发项目:
1、 工程桩:桩径700mm,桩长约24m,总计300根,约7200m;
支护桩:桩径800mm,桩长约12m,总计291根,约3500m;
地库桩:桩径600mm,桩长约14.4m,总计333根,约4808m。
2、 7月份:
⑴工程桩完成260根;⑵支护桩完成104根;⑶地库桩完成333根;⑷塔吊桩完成25根(984m)。以上桩基项目全部完成。

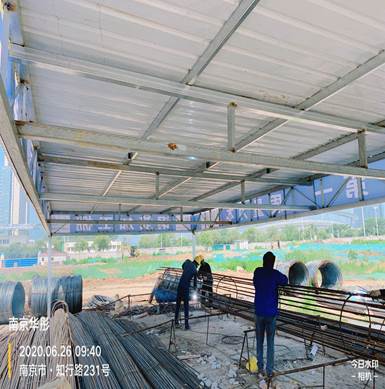

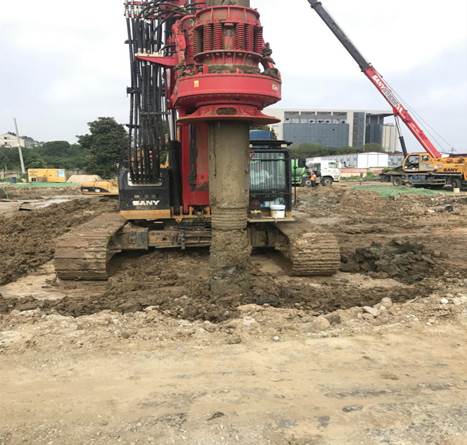

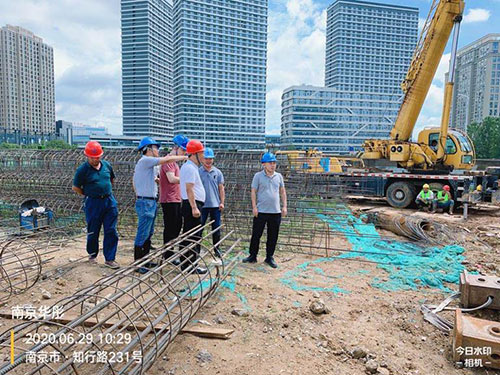

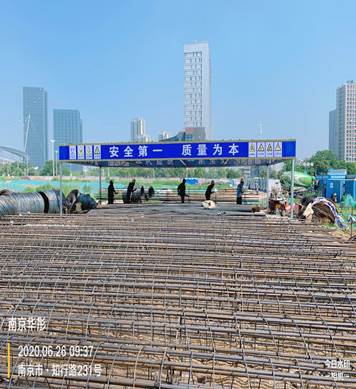

支护桩施工
