一、南京江北新材料科技园危化品停车场工程一标段施工总承包桩基工程
本工程采用静压法沉桩,位于六合化工园。综合办公楼、事故应急水池,设计为预制管桩桩基(事故应急池为竹节桩),数量总计110根,采用C型开口桩尖,具体桩型及桩长等数据见表2-2。
截至9月底本项目已完成全部桩基检测工作。
表2-2
单体名称 |
桩型 |
桩长
(m) |
桩端持力层 |
桩数
(根) |
承载力特征值
(kn) |
综合办公楼 |
PHC-500(100)AB-12,10,10 |
除试桩外33 |
2-6层 |
61 |
1350 |
事故应急水池 |
T-PHC-500-460(100) B-13,13
螺锁式机械连接 |
除试桩外26 |
2-5层 |
49 |
抗压710
抗拔230 |
|
合计 |
|
|
110 |
|

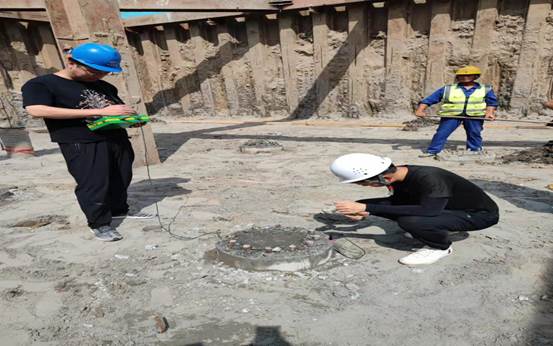

事故应急池桩基低应变检测
二、 宏运大道顶管工程
本项目Wn9至Wn14采用顶管法进行施工,管材采用DN1200钢筋混凝土管,顶管段全长386m。其中Wn9号井为逆做井接收井,Wn10、Wn11、Wn13为沉井,Wn12为骑马井。
项目自6月6日进场,至10月10日已完成全部施工内容。
本月完成工作量如下:

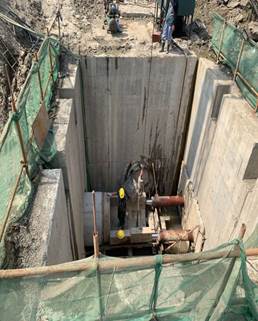

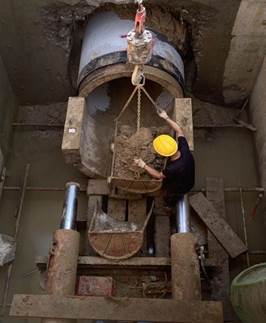

1、完成Wn11~Wn12顶管顶进96m,Wn13~Wn14顶管顶进12m;

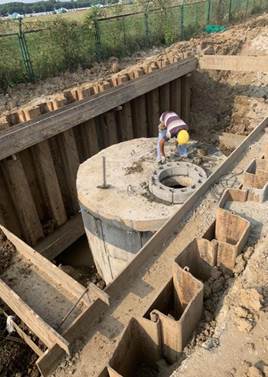

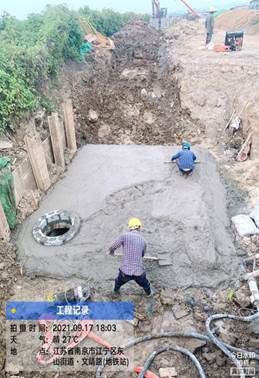

2、完成Wn11、Wn13溜槽浇筑;

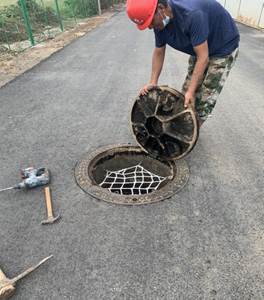

3、完成Wn11、Wn12、Wn13、Wn9四座井的盖板安装、井筒砌筑。
