一、句容河滨北路污水西延工程:
1、完成W6-W3顶管顶进86m,W9-W9-3顶管顶进80m。

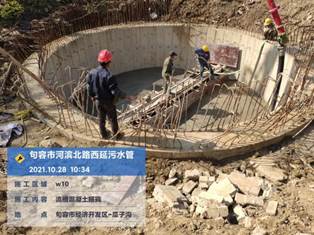

2、完成W10流槽混凝土浇筑工作。
3、完成W13、W12的井壁及顶板钢筋绑扎及井壁顶板混凝土浇筑工作。

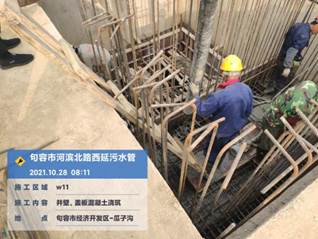

4、完成W11现浇井钢筋绑扎、混凝土浇筑。

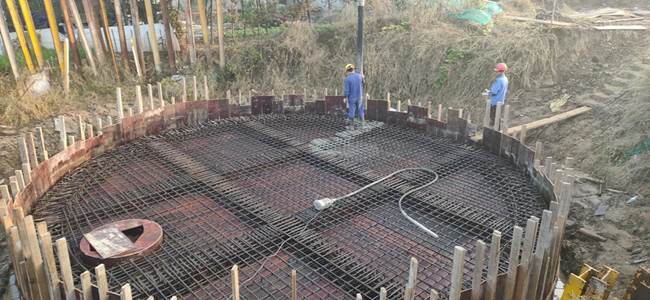

5、完成W9现浇井钢筋绑扎、混凝土浇筑、模块井筒砌筑。

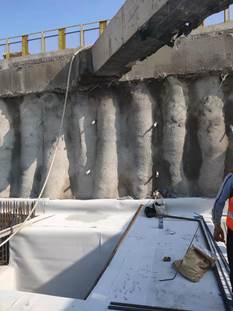

6、完成W5、W20现浇井钢筋绑扎、部分混凝土浇筑工作。
7、完成现场土方整平、管道注浆、CCTV检测等工作。
二、句容黄金河污水改造工程:

1、完成部分围墙恢复工作。
三、六合科创载体项目:

本月施工完成工程桩177根,累计完成工程桩243根。
四、六合茉莉湖广场桩基工程:
1、完成桩头破除113根。
2、完成挂网喷浆850m2。
